Управление заданиями

Предполагаемое действие

Задания на вашей карте могут быть добавлены из различных источников: их можно вводить вручную, создавать с помощью ссылок на задания в Outlook или SharePoint или импортировать из Project. Для заданий определены сведения на панели Информация о задании, например, дата начала и дата выполнения. Рабочие дни, доступные для выполнения заданий, определяются в календаре информации о задании.

Параметры управления заданиями используются с учетом настроек на панели "Информация о задании" для карты, что позволяет автоматически вычислять и обновлять информацию о задании на карте.
Прочитать примечание

Для автоматического пересчета информации о задании для нескольких тем их общую родительскую тему можно пометить как сводную. Рассчитанные сведения о задании показываются в родительской теме со специальными маркерами.

Можно отобразить зависимости между заданиями в сводных ветвях, указать тип для каждой зависимости. При обновлении информации о задании для независимого задания, если необходимо, то обновляется информация о зависимом задании, с учетом типа зависимости.

Также можно выбрать, нужно ли выделять особым цветом в сводных ветвях задания, выполняемые с риском или просрочкой.
Прочитать подсказку

Вы также можете комбинировать информацию о расходах, связанные с заданиями. Дополнительную информацию см. в разделе Определение расходов на задания.

    См. также:

Отметка сводных тем для управления заданиями

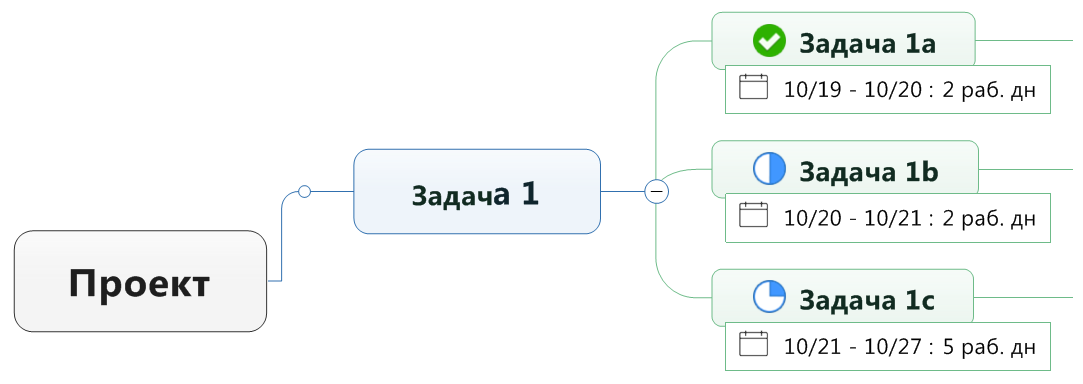

Когда вы отмечаете тему как сводную, информация о задании для нее рассчитывается по всей ветви для всех родительских тем этих заданий, включая эту сводную тему. (Ресурсы при этом не используются, но введенная о них информация сохраняется.) Рассчитанные сведения о задании отображаются со специальными маркерами.

Прочитать примечание

  1. Выберите тему, имеющую хотя бы одну подтему.

  2. Затем выполните одно из следующих действий.

    На вкладке Задание в ленте нажмите кнопку Комбинировать информацию о задании. Или  На панели «Информация о задании» установите флажок Комбинировать задания.

На сводных темах отображается специальный значок .

  1. (Необязательно) Заполните информацию о задании для подтем сводной темы.
    Прочитать примечание

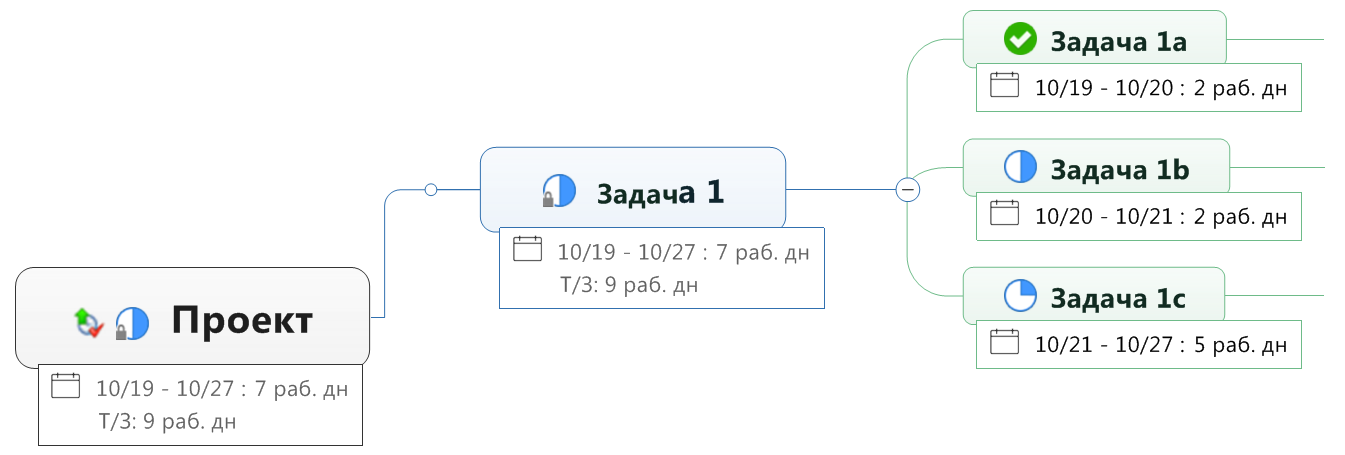

Расчетная информация о задании

Рассчитанные сведения о задании показываются со специальными маркерами. Такую расчетную информацию о задании нельзя отредактировать, но можно добавить и отредактировать другую информацию о задании, для которой не выполнялись расчеты (например, ресурсы).

Исходная информация о задании

Расчетная информация о задании
(Родительская тема помечается как сводная тема,
информация на карте обновляется)

При расчете информации о задании выполняются следующие действия.

Начало страницы

Отображение заданий, выполняемых с риском или просрочкой

Можно задать специальные цвета заливки для тем заданий, при выполнении которых возникают риски или просрочки. Индикаторы риска и просрочки добавляются только к заданиям в сводных ветвях.

  1. На панели «Информация о задании» щелкните Параметры календаря и задания.

  2. Щелкните Просмотр правил выделения задач.

  3. Дважды щелкните Показать рискованные как и Показать просроченные как, чтобы открыть диалоговое окно «Редактировать правило».

  4. Выберите пункт Цвет заливки в выпадающем меню Эффект, а затем выберите необходимый цвет.

Задания считаются рискованными, если их текущий статус указывает на то, что они могут быть не завершены к дате выполнения. В частности, если прошло более 75 % времени между датой начала и датой выполнения, а задание выполнено менее чем на 75 %, то оно помечается как рискованное.

Задания считаются просроченными, если они выполнены меньше чем на 100 %, а их дата выполнения наступает сегодня или уже прошла.

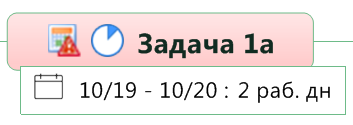

Рискованные задания

Просроченные задания

Начало страницы

Добавление зависимостей между заданиями

Зависимости между заданиями указываются путем соединения тем с помощью специального типа связей. Можно выбрать тип зависимости, используя параметры управления заданиями.

Зависимости определяются с учетом того порядка, в котором выбирались связанные задания. Создавая связь, необходимо помнить, что "Данное задание (тема 1) влияет на другое задания (тема 2)", поэтому следует выбирать эти задания именно в таком порядке. Тема 1 является определяющим заданием. Тема 2 является зависимым заданием.
Прочитать примечание

Добавление зависимостей в режиме карты

  1. Выберите определяющее задание (задание, от которого зависит другое задание) и назначьте ему дату начала, дату выполнения и длительность.
    Прочитать примечание

  1. Выберите определяющее задание, нажмите клавишу CTRL, а затем выберите одно или несколько заданий. (Если выбрано больше двух заданий, то создается несколько зависимостей, причем в том порядке, в котором выбирались задания.)

  2. На панели Информация о задании выберите параметр в раскрывающемся списке Зависимость.

Тип зависимости обозначается значком на линии связи.

Прочитать примечание

Добавление зависимостей в режиме Gantt Pro

  1. Правой кнопкой мыши щелкните первое задание, а затем выберите Редактировать задание.

  2. Перейдите на вкладку «Зависимости», выберите задание и тип зависимости.

Тип зависимости обозначается значком на линии связи.

В демонстрационных целях мы назвали первую выбранную тему (определяющее задание) заданием 1, а вторую выбранную тему (зависимое задание) – заданием 2. Даты начала и выполнения для задания 2 (зависимого задания) настраиваются с учетом ее зависимости от задания 1.

Тип зависимости

Значение

Корректировки при обновлении (выполняются только для соблюдения условий зависимости).

Завершить-для-начала

Дата начала задания 2 не может предшествовать дате выполнения задания 1.

Дата начала задания 2 настраивается, чтобы быть позже даты выполнения задания 1.

Начать-для-завершения

Дата завершения задания 2 не может предшествовать дате начала задания 1.

Дата выполнения задания 2 настраивается, чтобы совпадать или быть позже даты начала задания 1.

Начать-для-начала

Дата начала задания 2 не может предшествовать дате начала задания 1.

Дата начала задания 2 настраивается, чтобы совпадать или быть позже даты начала задания 1.

Завершить-для-завершения

Дата завершения задания 2 не может предшествовать дате завершения задания 1.

Дата выполнения задания 2 настраивается, чтобы совпадать или быть позже даты выполнения задания 1.

Изменение зависимости

Можно изменить тип зависимости, выбрав линию зависимости, а затем указав новый тип зависимости на панели «Информация о задании».

Также можно переключить зависимость на другую тему, выбрав соответствующую зависимость и перетащив синий маркер на новую тему.

Прочитать примечание

Управление резервом времени

Иногда может потребоваться зарезервировать больше времени между датой начала и датой завершения задания, чем это фактически необходимо для длительности его выполнения. Также задание может завершиться раньше, чем планировалось, повлияв на зависимые задания.  Если между зависимостями возникает такое "резервное" время, его можно удалить.

Чтобы удалить резерв времени для всех зависимостей на карте, выполните указанные далее действия.

1        На вкладке Задание в группе Улучшенное планирование нажмите кнопку Удалить резерв времени.

Чтобы удалить резерв времени для выбранных зависимых заданий на карте, выполните следующие действия.

  1. В режиме Gantt Pro выберите темы с заданиями, для которых требуется удалить резерв времени.

  2. Щелкните Удалить резерв.

  3. В подменю выберите пункт Из выбранных и зависимых заданий
    .

Прочитать подсказку

Форматирование линии зависимости

Стиль для линии зависимости можно изменить таким же способом, каким форматируются связи. Дважды щелкните линию, чтобы увидеть параметры форматирования.

Начало страницы

Правила управления заданиями

Правила расчета сводных заданий

Правила зависимости

Начало страницы
